興義市灑金新城客運站項目建設最新進展
興義市灑金新城客運站項目作為興義市的重點民生工程之一,自今年1月開工建設以來,施工方搶晴天、戰雨天有序推進工程進度。截至目前,已完成投資1600余萬元,總體形象進度約15%。

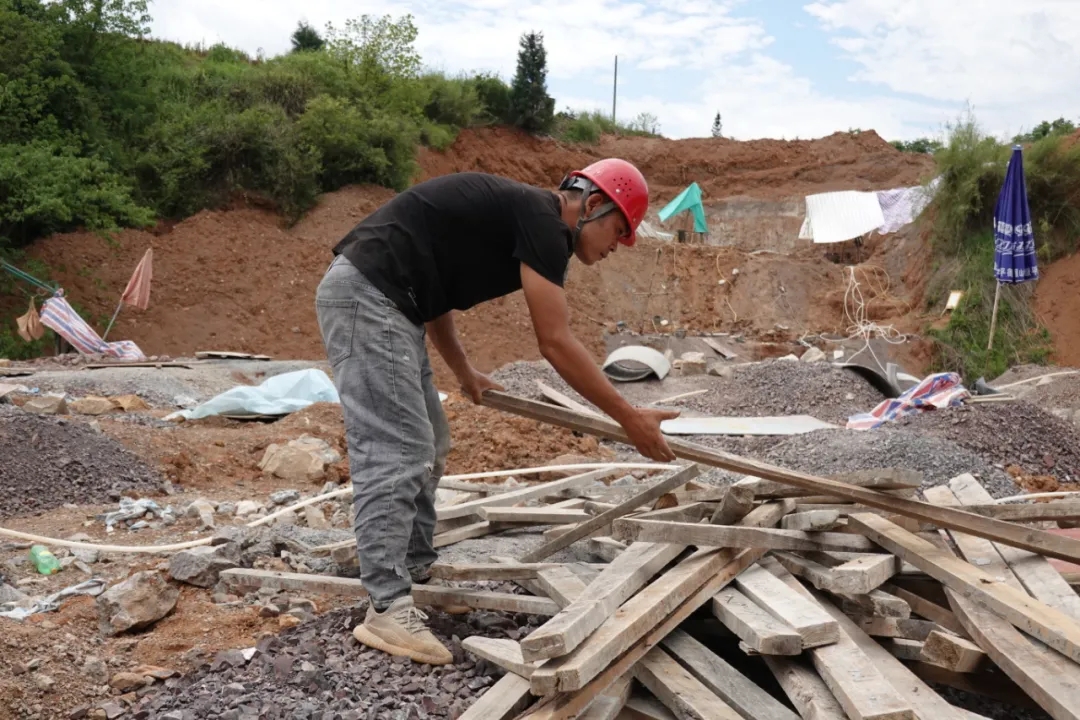

圖為興義市灑金新城客運站施工現場

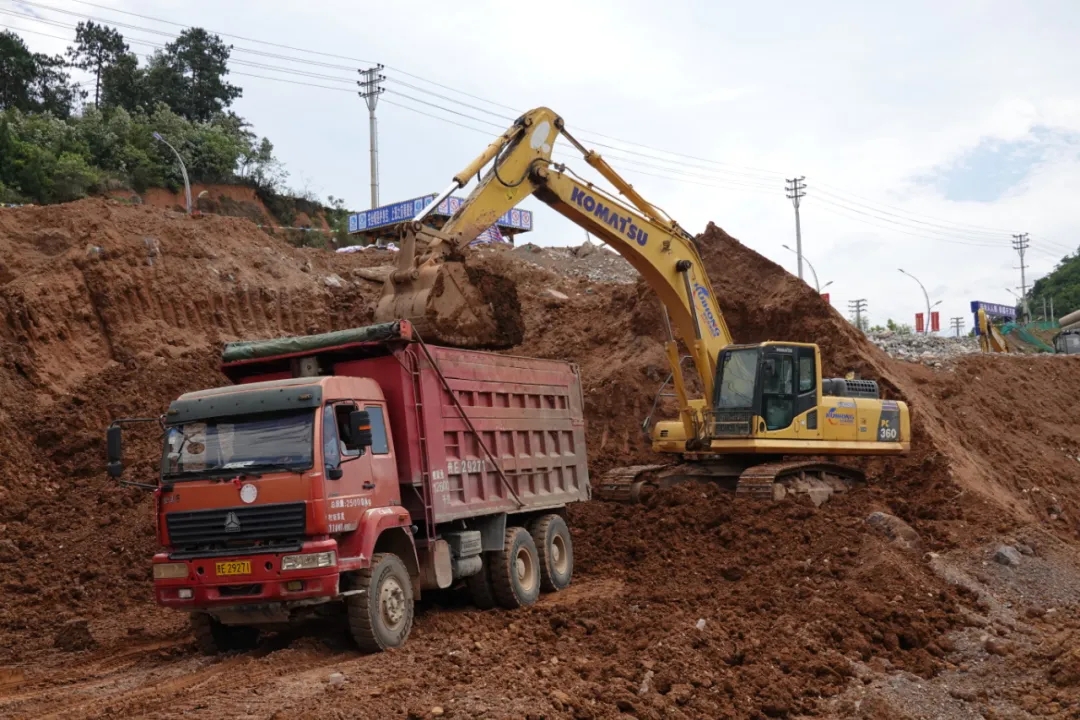

走進興義市灑金新城客運站施工現場,記者看到施工人員正有條不紊的進行施工,一臺臺挖掘機不停的揮舞著長臂,一輛輛工程車在工地上來回穿梭,現場機器轟鳴,到處是一派熱火朝天的施工景象。
圖為建設工人正在施工現場忙碌

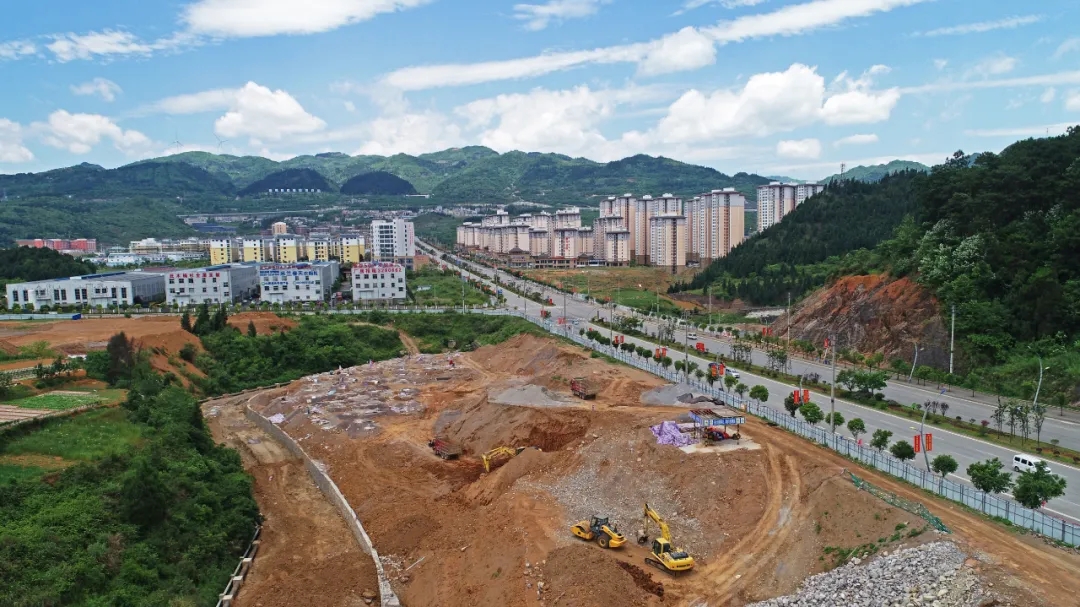

圖為施工現場正在做場平工作
“我們從1月27日開始進場,目前正在做孔樁開挖、場平工作?讟兑呀開挖了68個,占到總孔數202個的30%左右。場平工作是15000方,目前已經完成了5000方,占三分之一。”興義市灑金新城客運站現場負責人韋橐介紹道。

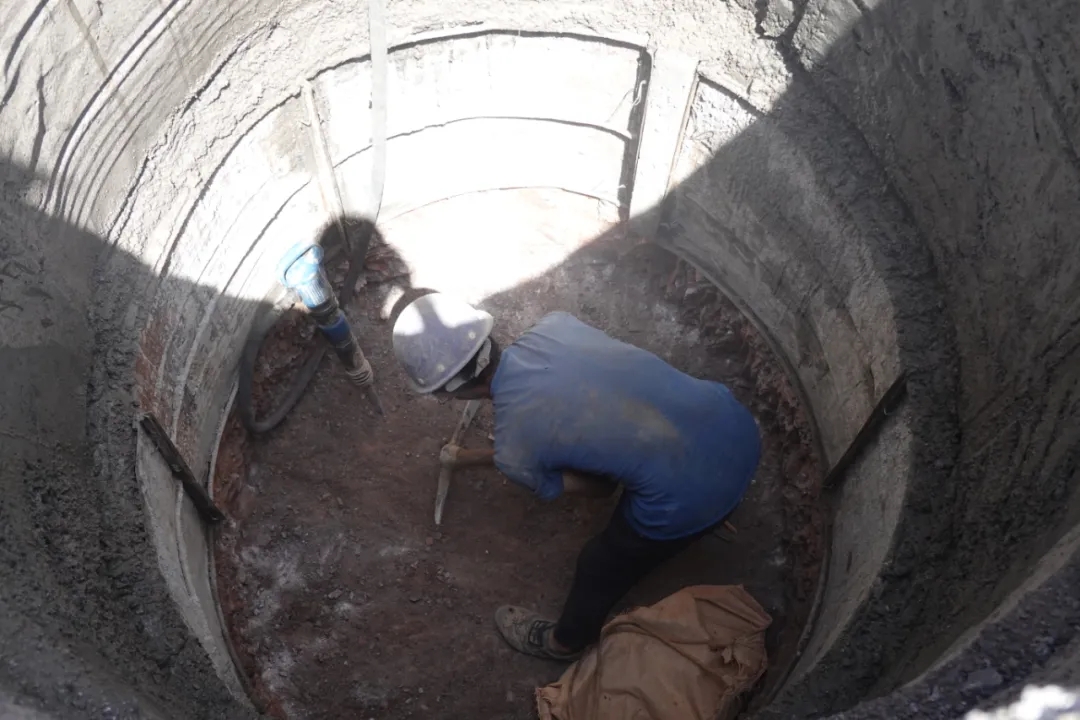

圖為工人正在開挖孔樁
自開工建設以來,為搶抓項目進度,施工方積極調配資源,分別就施工進度、安全質量、節點工期等進行了具體安排,在抓好工程安全和質量的同時,確保項目建設有序推進。

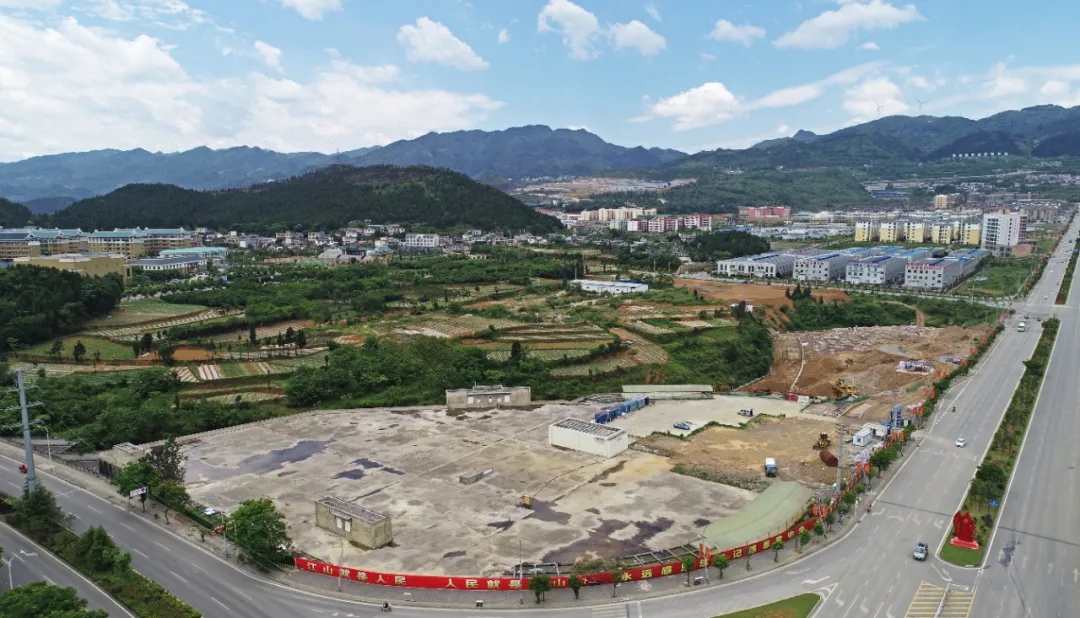

圖為興義市灑金新城客運站施工現場
韋橐說:“目前我們在場的工人有62個,以30個人一組每天進行兩倒班。從早上6點開工到晚上8點左右換第二批工人繼續干晚上的工作,保證每個工種有8小時以上的施工作業時段。計劃在今年7月底做完基礎,在11月底主體封頂,明年3月份交付使用。”
圖為工人正在開挖孔樁
據悉,興義市灑金新城客運站及配套工程總建筑面積為32894.02㎡,總投資為11037.44萬元,按照二級車站標準建設。建成后有發車位19個,待發區停車位36個,車輛待班區停車位35個,后勤停車位9個,出租車網約車停車位18個,公交車停車位20個。項目建成后,將進一步優化興義市群眾乘車環境,提高客運保障能力,為廣大居民出行創造更便利的條件。

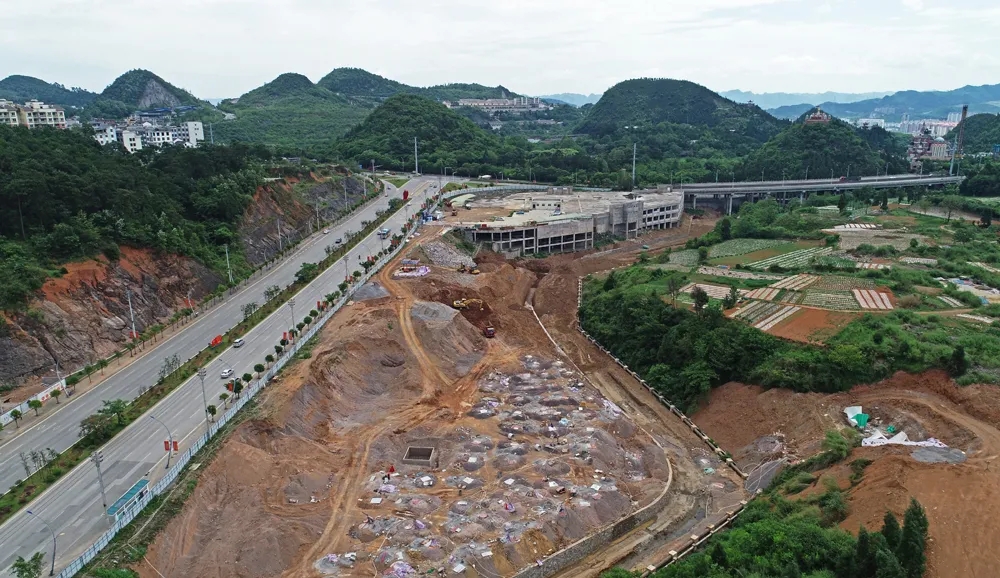

圖為興義市灑金新城客運站施工現場
“建成以后,可以滿足日發送旅客5000余人次。對興義市南部片區群眾出行有極大的好處,一是子女就學乘車非常方便,二是公交、出租、網約車在車站內無縫銜接,保障了老百姓乘車安全,并且車站還覆蓋了廣西隆林、西林等省級班線,更大地滿足了群眾出行需求。”興義市龍達國營客運有限公司經理湯安華向記者介紹說。(來源:興義市融媒體中心 作者:戴仙羚 沈京生 李蕊麗)
